Cách thiết lập các tính năng nâng cao của nhiệm vụ trong Dự án¶
Ngoài tiêu đề và người được phân công, một nhiệm vụ có thể được chia thành các nhiệm vụ phụ, chờ các nhiệm vụ khác, lặp lại theo lịch, yêu cầu khách hàng đánh giá, nhận cả một danh sách hoạt động đã lên kế hoạch và có các trường riêng của bạn. Bài viết này hướng dẫn cách thiết lập từng tính năng và cách tính năng đó hoạt động.
Công việc |
Vai trò cần có |
Ở đâu |
|---|---|---|
Bật phần phụ thuộc nhiệm vụ, nhiệm vụ định kỳ và đánh giá của khách hàng |
Quản trị ‣ Thiết lập và Dự án: Quản trị viên |
Dự án ‣ Cấu hình ‣ Thiết lập |
Tạo nhiệm vụ phụ, phần phụ thuộc và nhiệm vụ định kỳ |
Dự án: Người dùng hoặc Dự án: Quản trị viên |
Biểu mẫu của nhiệm vụ |
Thiết lập các yêu cầu đánh giá và kế hoạch hoạt động |
Dự án: Quản trị viên |
Dự án ‣ Cấu hình |
Thêm trường vào các nhiệm vụ của một dự án |
Trưởng dự án của dự án, hoặc Dự án: Quản trị viên |
Menu bánh răng của nhiệm vụ |
Trước khi bắt đầu
Kích hoạt ứng dụng Dự án, xem Cách cài đặt và thiết lập ứng dụng Dự án.

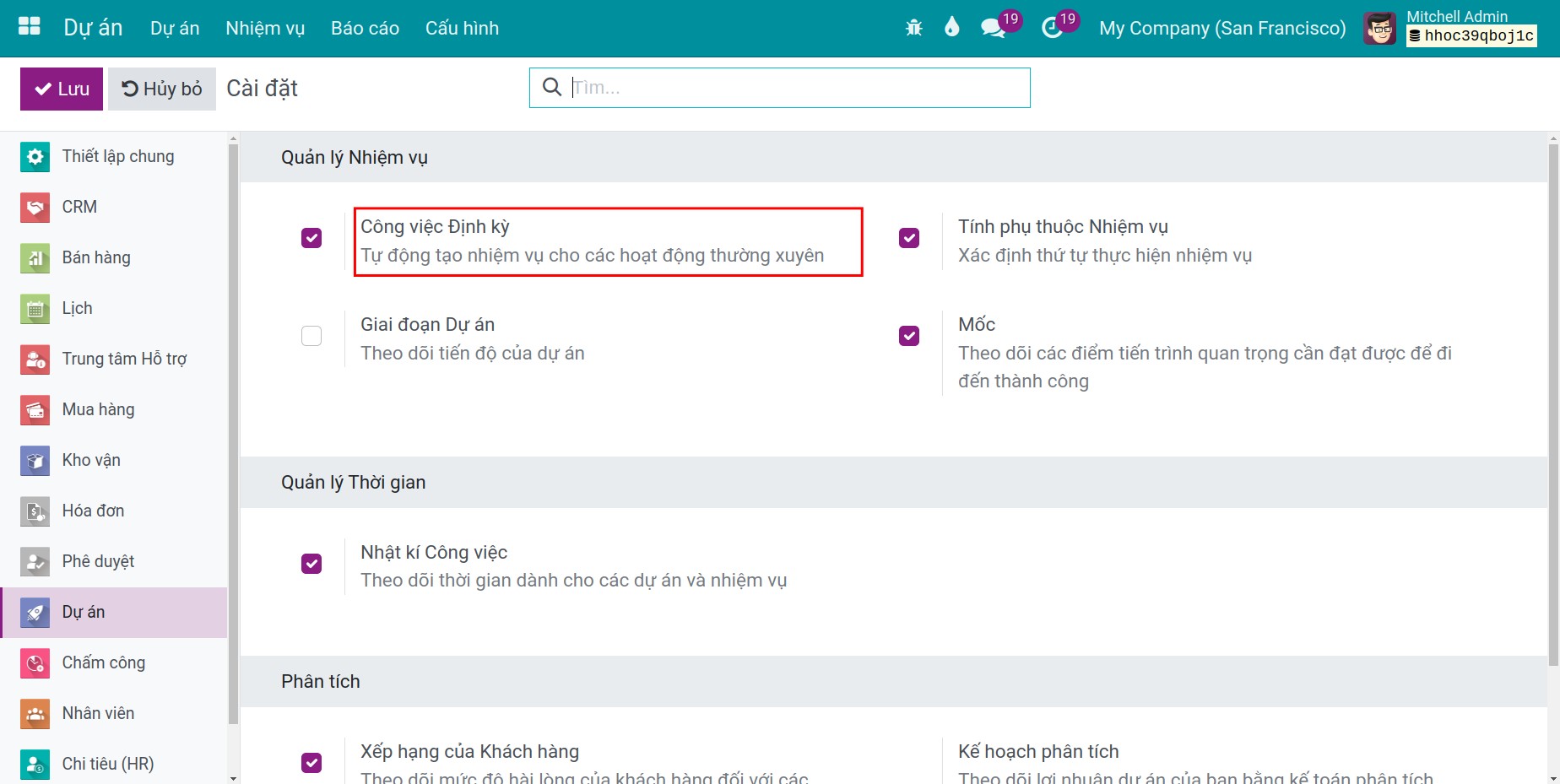

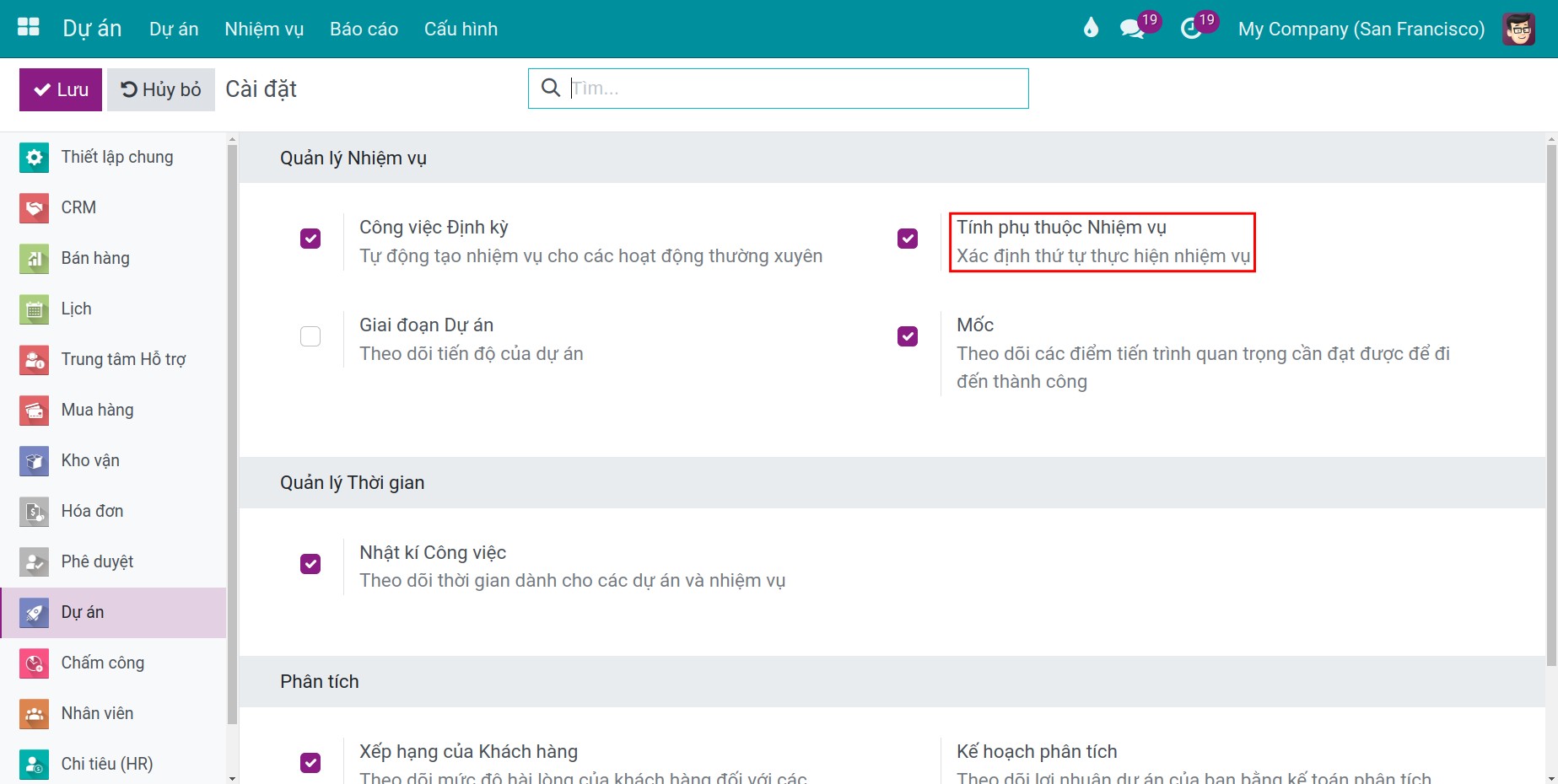

Vào Dự án ‣ Cấu hình ‣ Thiết lập, đánh dấu Phần phụ thuộc nhiệm vụ, Nhiệm vụ định kỳ và Đánh giá của khách hàng, rồi bấm Lưu. Nhiệm vụ phụ, kế hoạch hoạt động và thuộc tính không cần thiết lập.
Làm thế nào để chia nhiệm vụ thành các nhiệm vụ phụ?¶
Nhiệm vụ phụ là một nhiệm vụ nhỏ hơn thuộc về một nhiệm vụ cha, để bạn theo dõi công việc từng bước.

Mở nhiệm vụ, rồi mở tab Nhiệm vụ phụ.

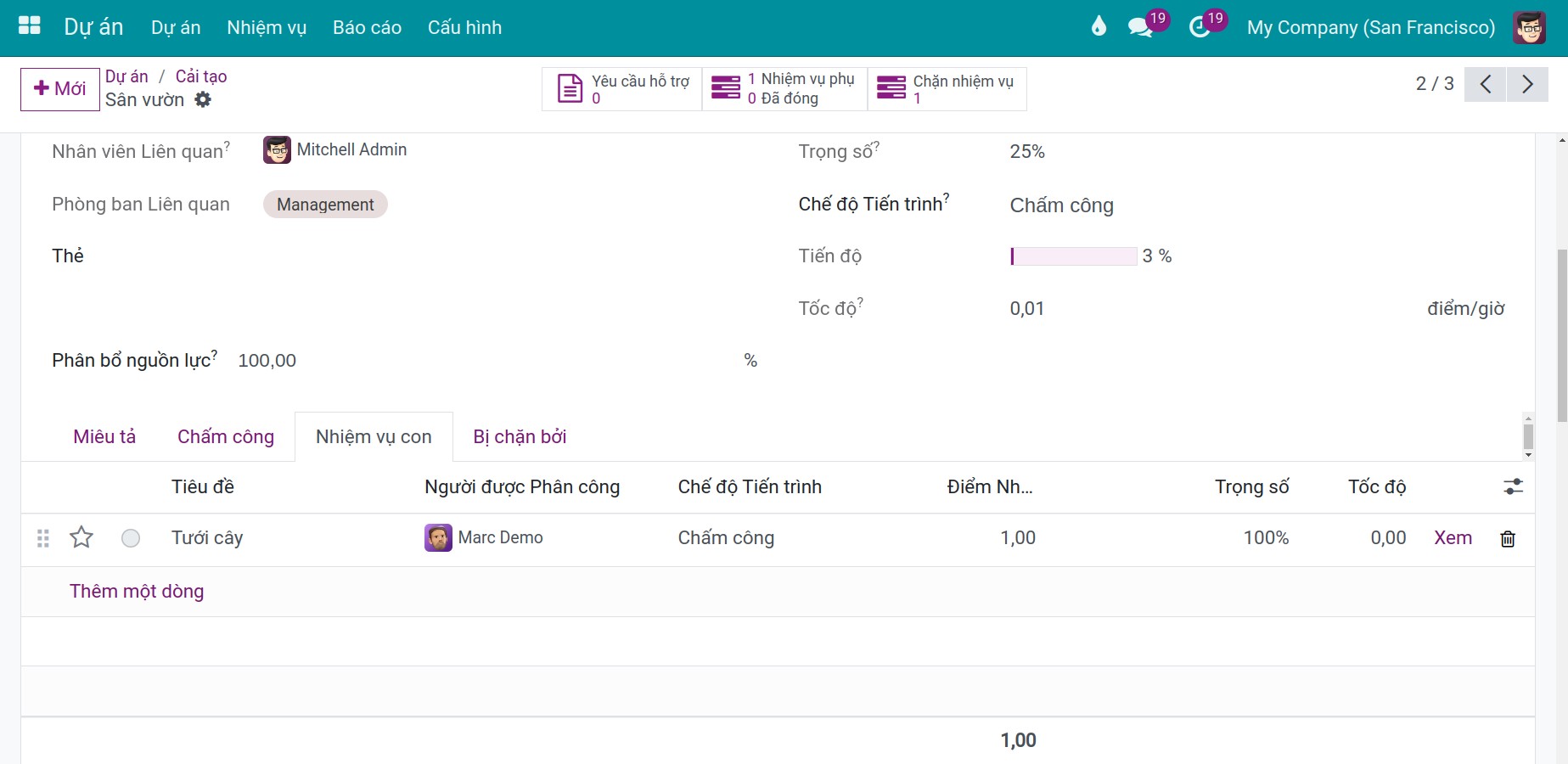

Bấm Thêm dòng, nhập tiêu đề của nhiệm vụ phụ và chọn người được phân công. Nhiệm vụ phụ lấy dự án, mốc thời gian và người được phân công của nhiệm vụ cha.
Bấm Lưu.

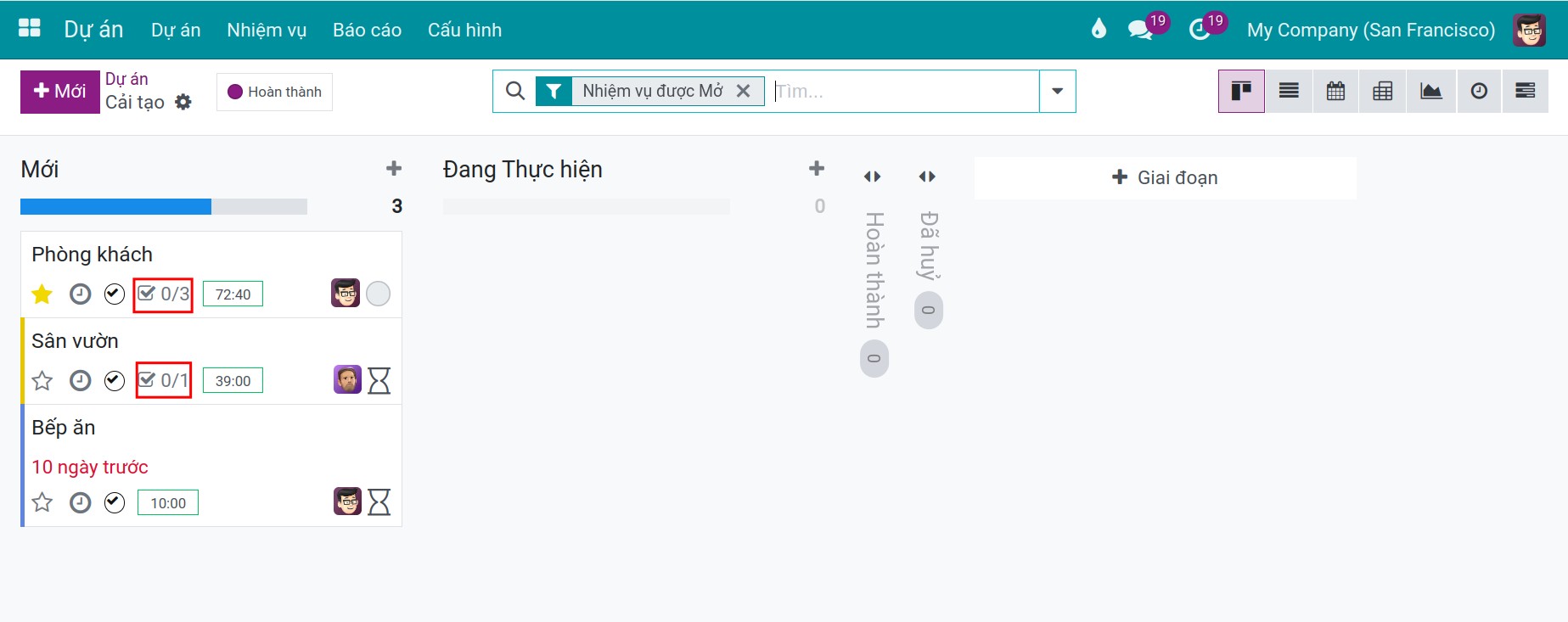

Nút Nhiệm vụ phụ của nhiệm vụ và thẻ kanban cho biết có bao nhiêu nhiệm vụ phụ đã xong, ví dụ 1 / 3.
Nhiệm vụ phụ tạo trong tab chỉ hiển thị bên trong nhiệm vụ cha. Để hiển thị nó trên kanban của dự án, mở nhiệm vụ phụ và bấm biểu tượng con mắt bên cạnh Dự án của nó (Hiển thị nhiệm vụ phụ trong quy trình của bạn). Bấm lần nữa để ẩn.
Ẩn nhiệm vụ đã đóng bên dưới danh sách chỉ giữ lại các nhiệm vụ phụ còn mở.
Thời gian được phân bổ của nhiệm vụ cha hiển thị số giờ đã dự kiến cho các nhiệm vụ phụ của nó.
Nhiệm vụ phụ không thể là nhiệm vụ định kỳ.
Làm thế nào để cho một nhiệm vụ chờ nhiệm vụ khác?¶
Phần phụ thuộc cố định thứ tự công việc: một nhiệm vụ không thể bắt đầu trước khi các nhiệm vụ nó phụ thuộc đã xong.
Ví dụ, trong dự án ERP, Lập kế hoạch vận hành chính thức phụ thuộc vào Kiểm thử chấp nhận người dùng (UAT) và các nhiệm vụ đào tạo.

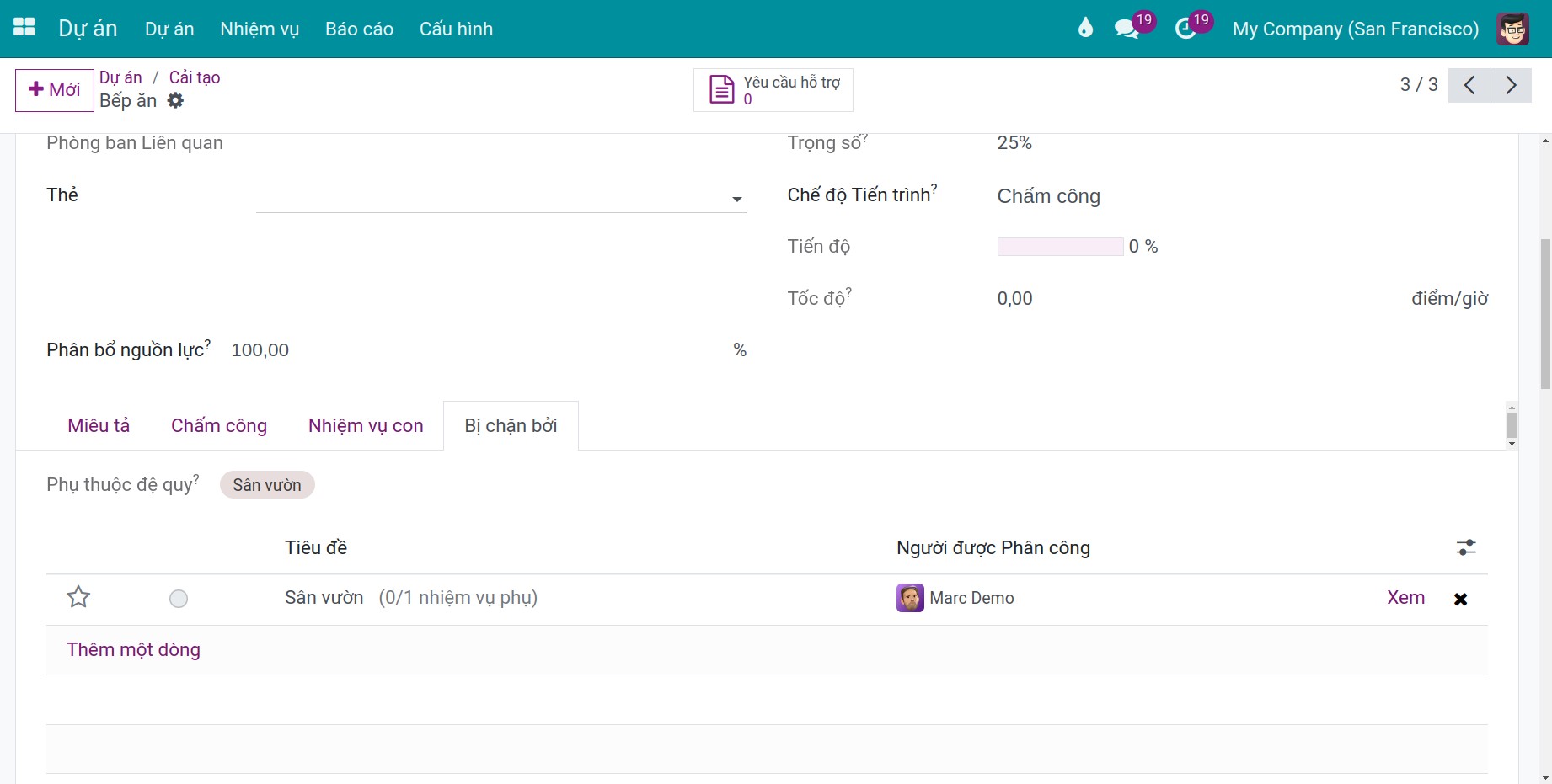

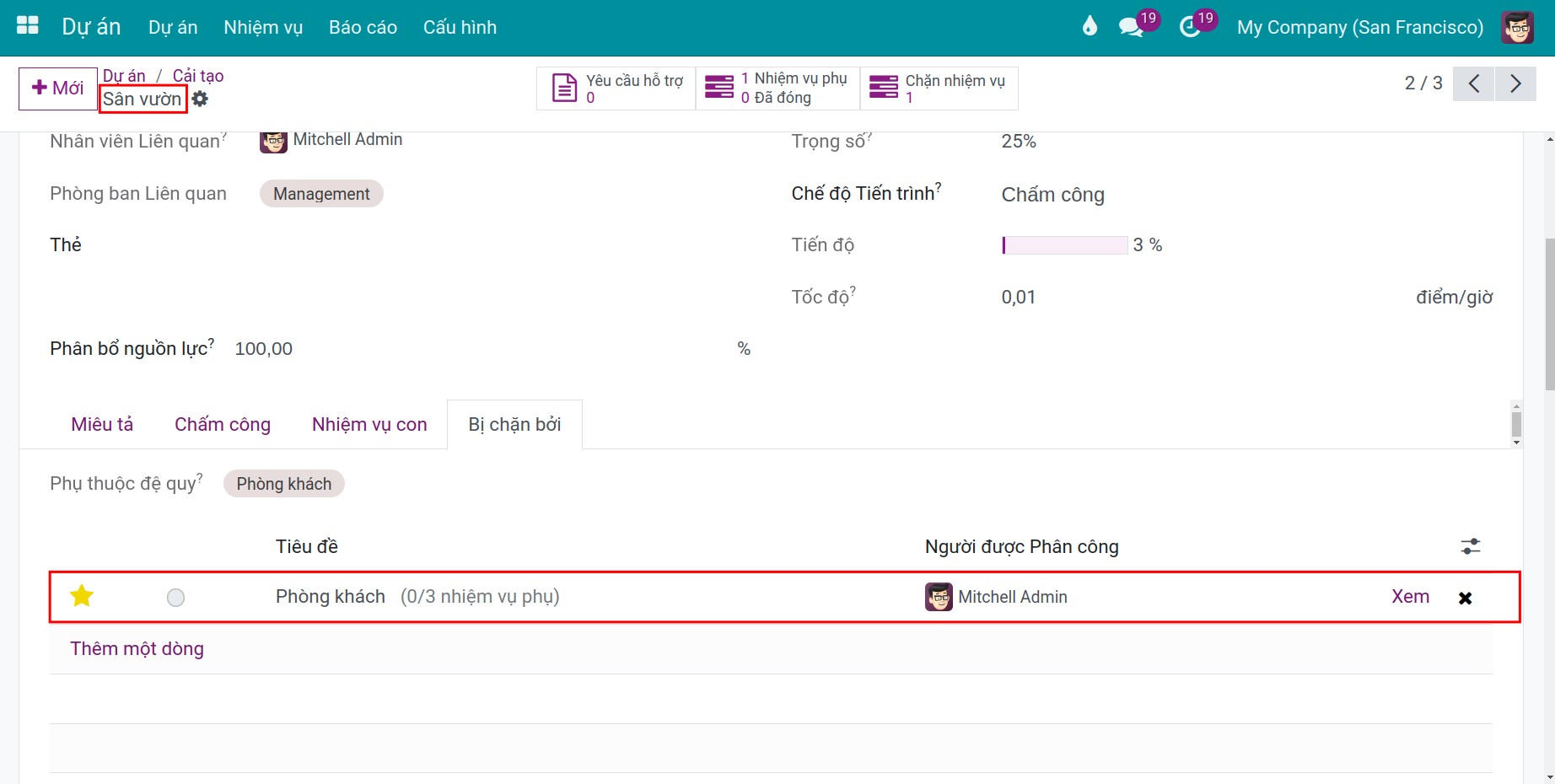

Mở nhiệm vụ cần chờ, rồi mở tab Bị chặn bởi.

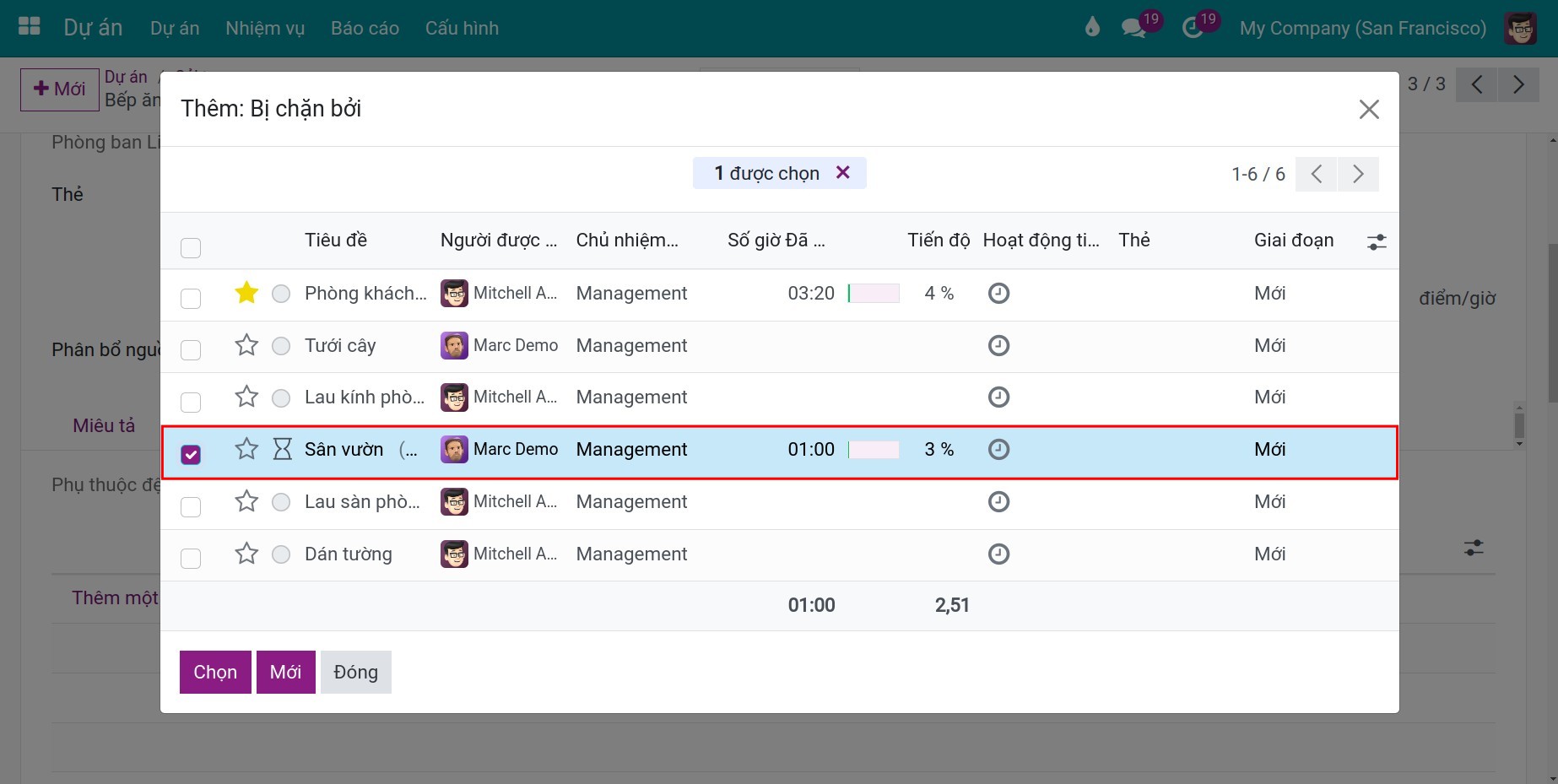

Bấm Thêm dòng, chọn nhiệm vụ mà nó phụ thuộc và bấm Chọn. Lặp lại với từng nhiệm vụ.
Bấm Lưu.
Khi còn một nhiệm vụ trong Bị chặn bởi chưa đóng, trạng thái của nhiệm vụ là Đang chờ. Khi tất cả đều Hoàn thành hoặc Đã hủy, nhiệm vụ quay lại Đang thực hiện. Xem nhiệm vụ của tôi đang ở trạng thái nào.

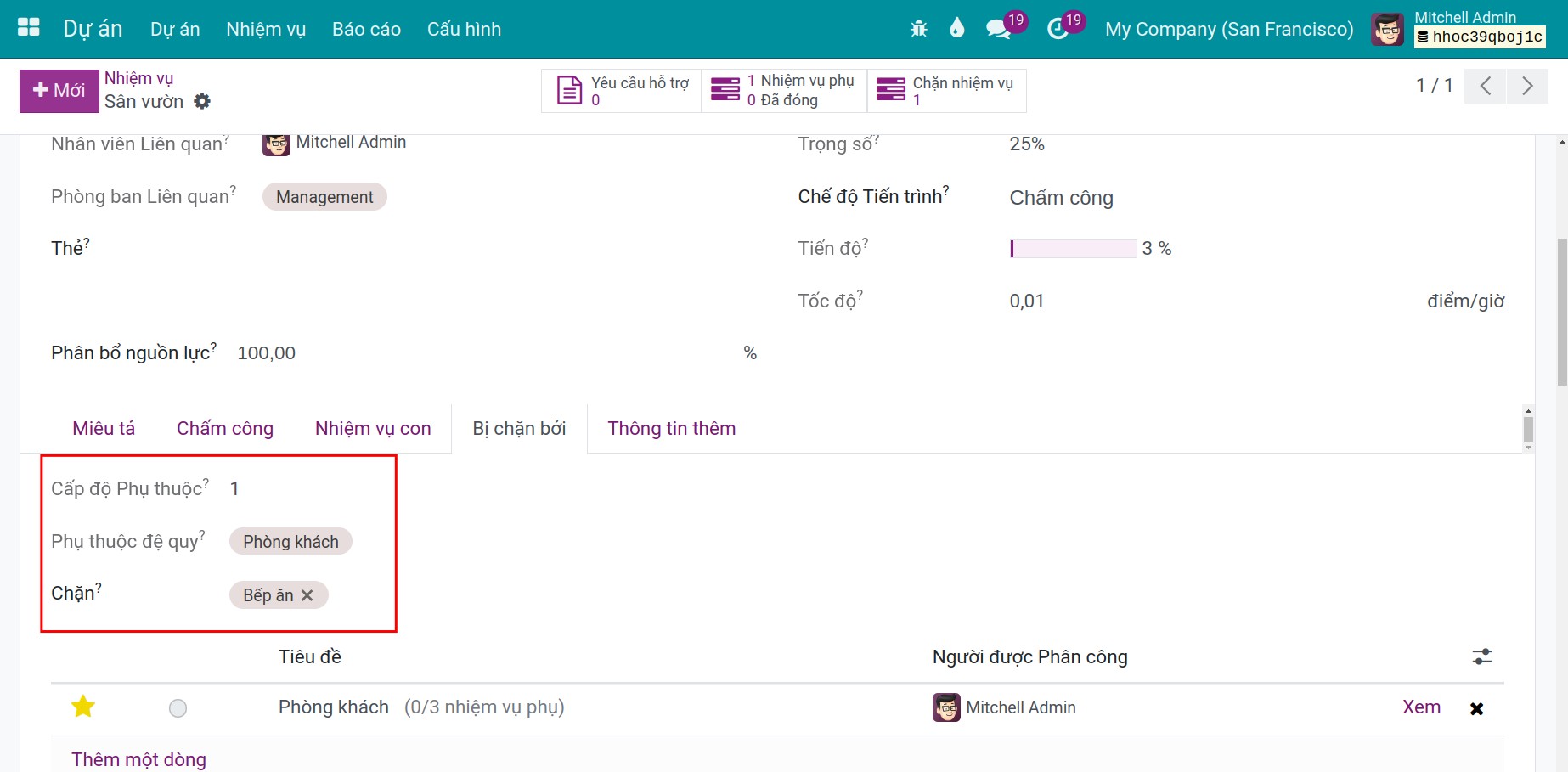

Phụ thuộc đệ quy liệt kê các nhiệm vụ mà nó phụ thuộc, trực tiếp hoặc qua các nhiệm vụ khác. Nút Nhiệm vụ đã chặn của nhiệm vụ liệt kê các nhiệm vụ đang chờ nó.
Trong thanh tìm kiếm, các bộ lọc Đã bị chặn và Chặn tìm các nhiệm vụ đang chờ và các nhiệm vụ đang cản trở nhiệm vụ khác.
Ở chế độ nhà phát triển, Cấp độ Phụ thuộc là 0 với nhiệm vụ không có phần phụ thuộc, và bằng cấp độ cao nhất của các nhiệm vụ nó phụ thuộc cộng một. Chặn liệt kê các nhiệm vụ phụ thuộc vào nó.

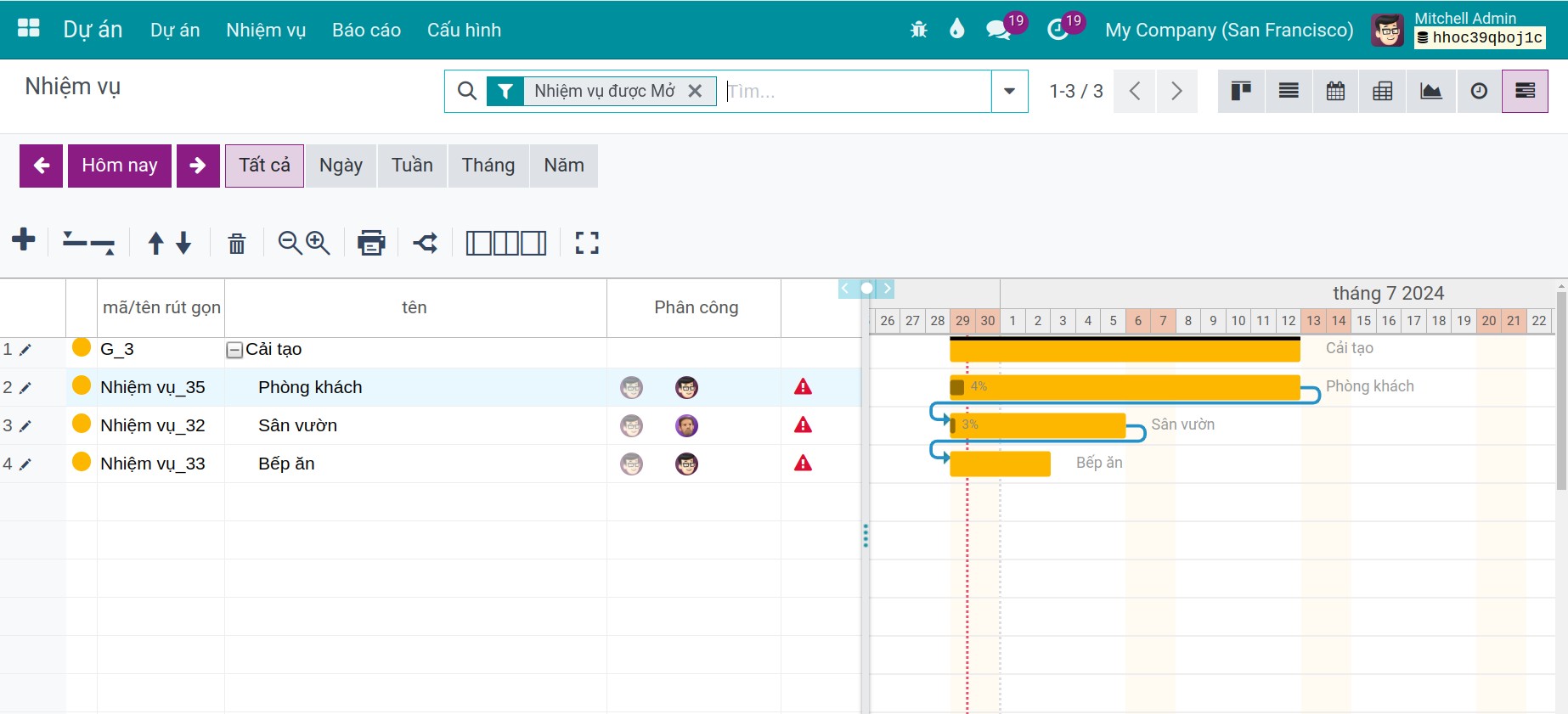

Trong biểu đồ Gantt, các mũi tên thể hiện các phần phụ thuộc, xem Cách theo dõi tiến độ các dự án của bạn.
Làm thế nào để lặp lại nhiệm vụ tự động?¶
Nhiệm vụ định kỳ tự tạo lần xuất hiện kế tiếp, ví dụ báo cáo hàng tuần gửi khách hàng.
Mở nhiệm vụ.

Bấm biểu tượng lặp lại bên cạnh Thời hạn.

Ở Lặp lại mỗi, nhập số và chọn đơn vị: Ngày, Tuần, Tháng hoặc Năm.
Chọn điểm kết thúc: Mãi mãi lặp lại không dừng, Cho đến lặp lại đến Ngày kết thúc bạn chọn.
Bấm Lưu.

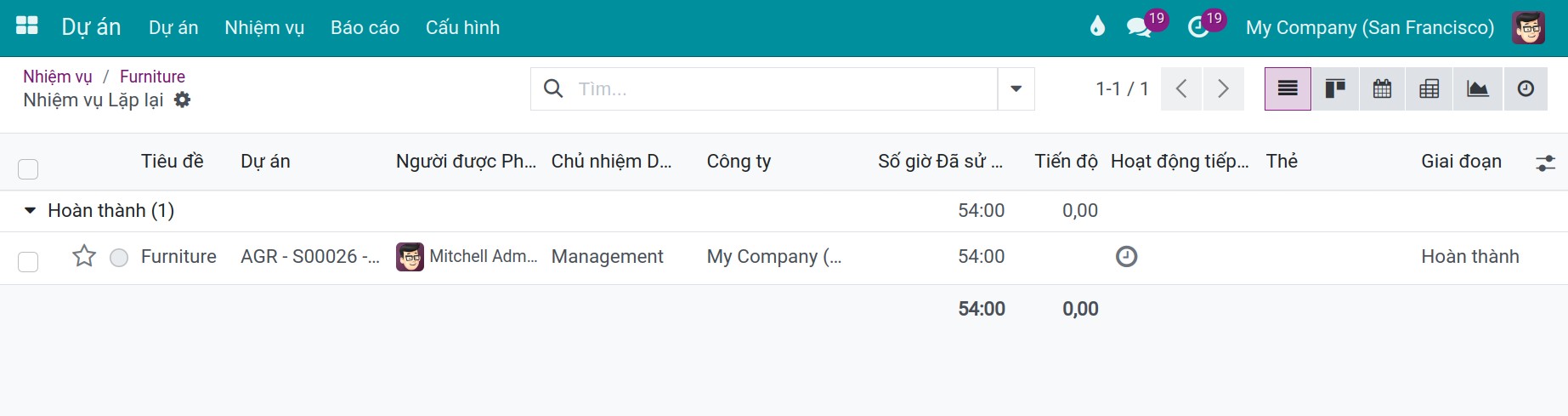

Khi bạn đặt nhiệm vụ mới nhất của chuỗi là Hoàn thành hoặc Đã hủy, Viindoo tạo nhiệm vụ kế tiếp ở giai đoạn đầu tiên của dự án, với thời hạn dời theo chu kỳ. Với Cho đến, không tạo nhiệm vụ khi thời hạn kế tiếp vượt quá ngày kết thúc. Nút Nhiệm vụ lặp lại của nhiệm vụ liệt kê các nhiệm vụ của chuỗi.
Làm thế nào để yêu cầu khách hàng đánh giá nhiệm vụ?¶
Đánh giá của khách hàng cho bạn biết công việc được cảm nhận thế nào, từng nhiệm vụ một.

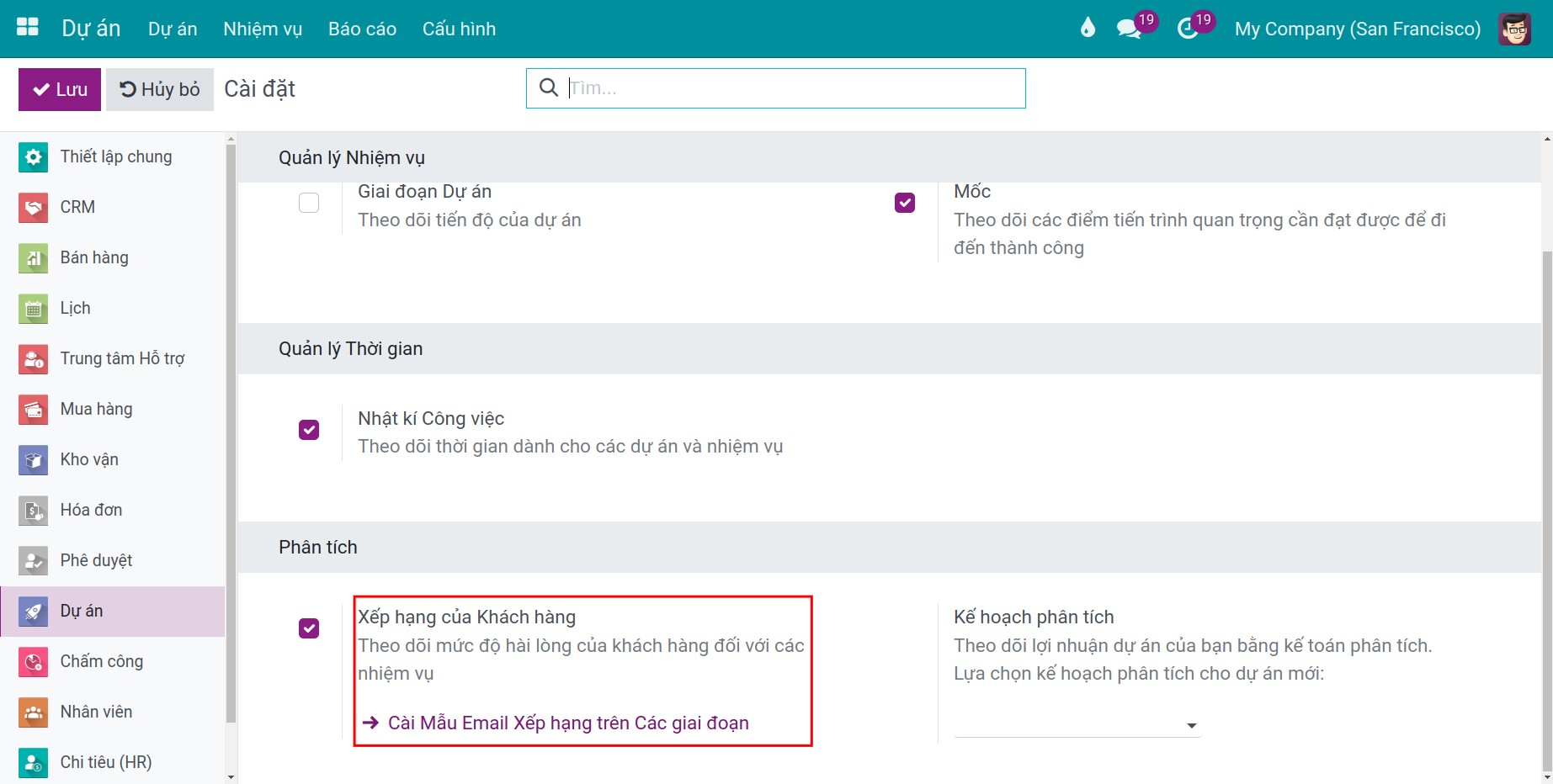

Đánh dấu Đánh giá của khách hàng trong thiết lập của ứng dụng Dự án và bấm Lưu.

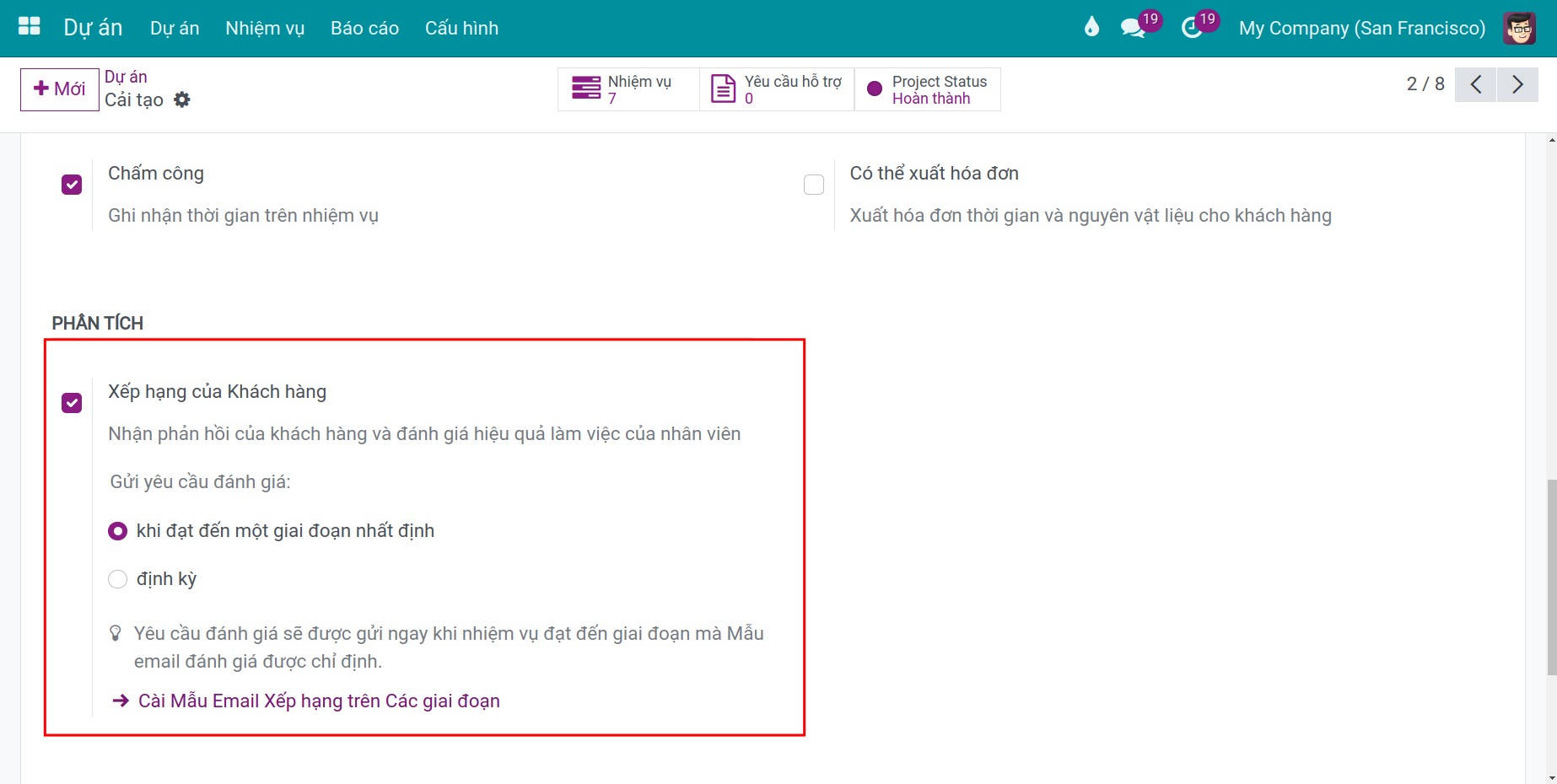

Trên thẻ của dự án, bấm biểu tượng ba chấm, rồi bấm Thiết lập. Ở tab Thiết lập, tìm Đánh giá của khách hàng và chọn thời điểm gửi yêu cầu:
khi đạt đến một giai đoạn nhất định gửi email khi nhiệm vụ đến một giai đoạn có mẫu đánh giá.

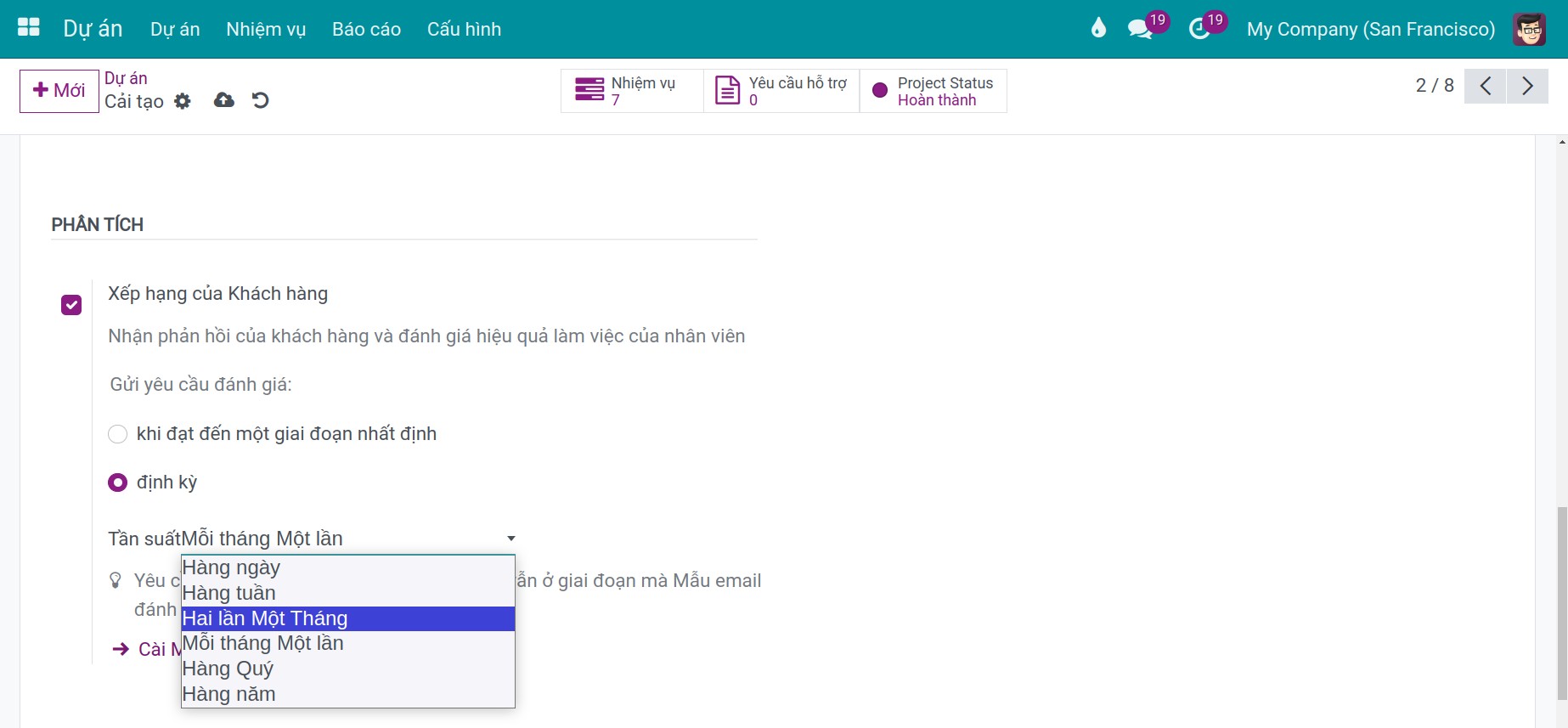

định kỳ gửi email theo Tần suất đánh giá bạn chọn (Hàng ngày, Hàng tuần, Hai lần một tháng, Mỗi tháng một lần, Hàng quý hoặc Hàng năm) trong khi nhiệm vụ còn ở một giai đoạn như vậy.

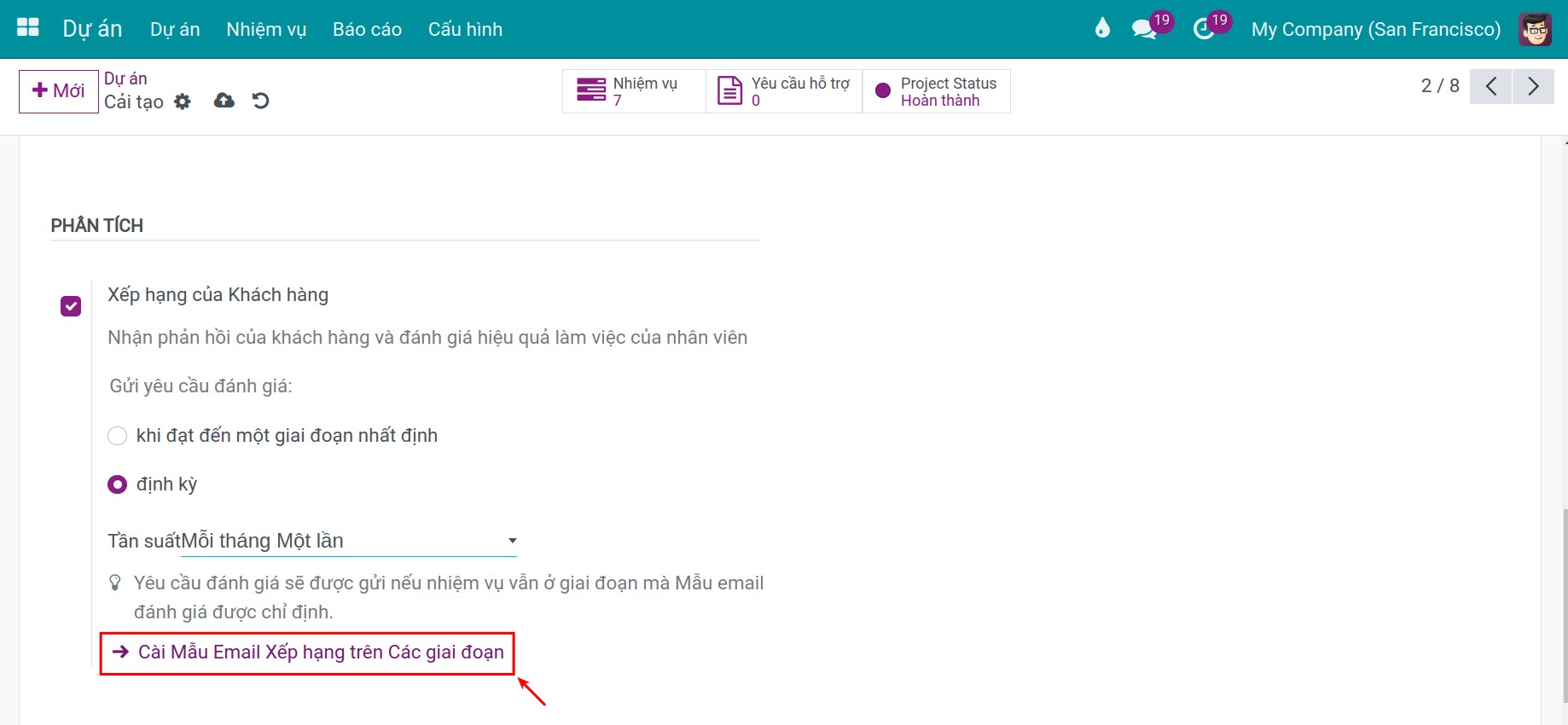

Trong thiết lập của ứng dụng Dự án, bấm Cài Mẫu email xếp hạng trên các giai đoạn, mở giai đoạn kích hoạt việc đánh giá và chọn Mẫu Email đánh giá.

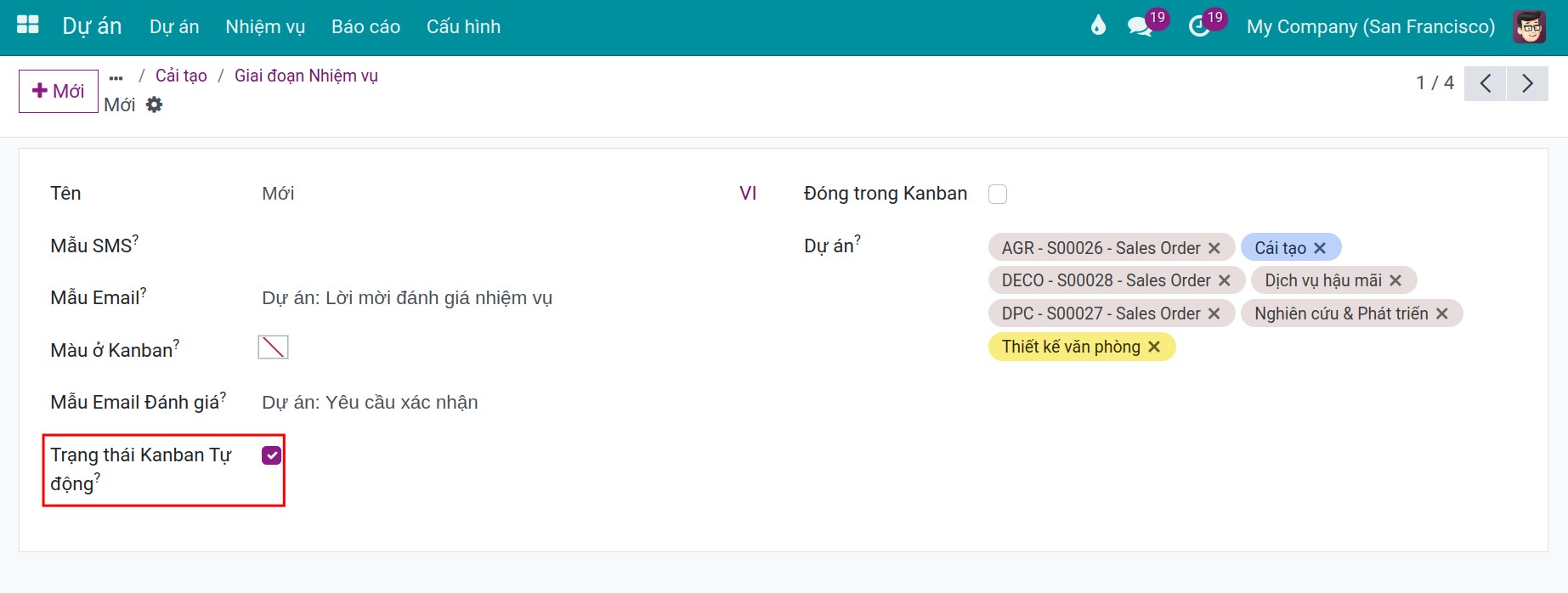

Đánh dấu Trạng thái kanban tự động nếu bạn muốn đánh giá đặt trạng thái của nhiệm vụ. Đánh giá Hài lòng đặt trạng thái là Đã duyệt. Đánh giá trung bình hoặc kém đặt trạng thái là Đã yêu cầu thay đổi. Tùy chọn này xuất hiện khi bạn chọn một mẫu.

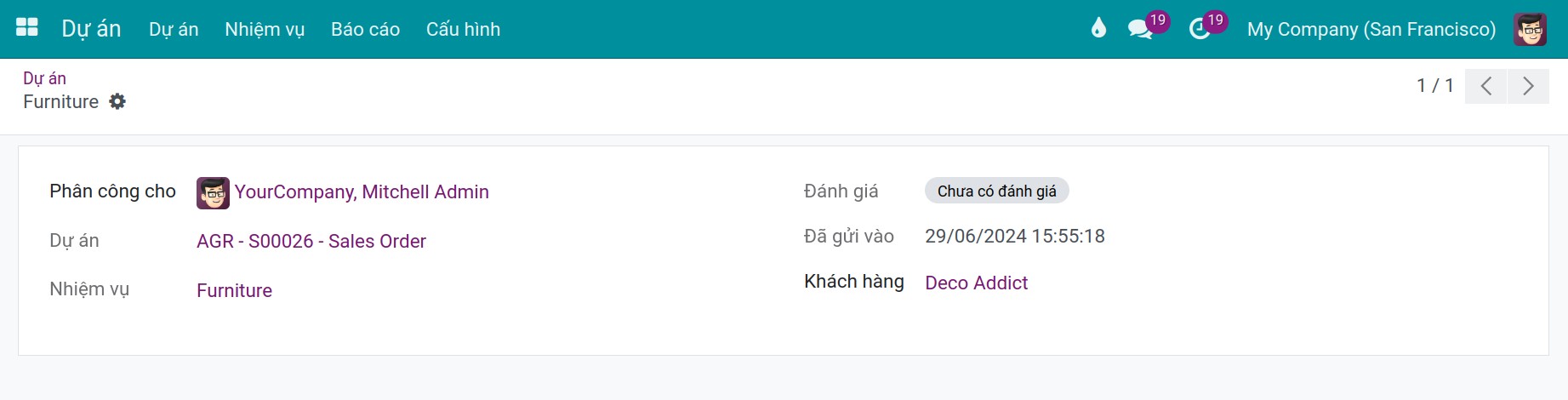

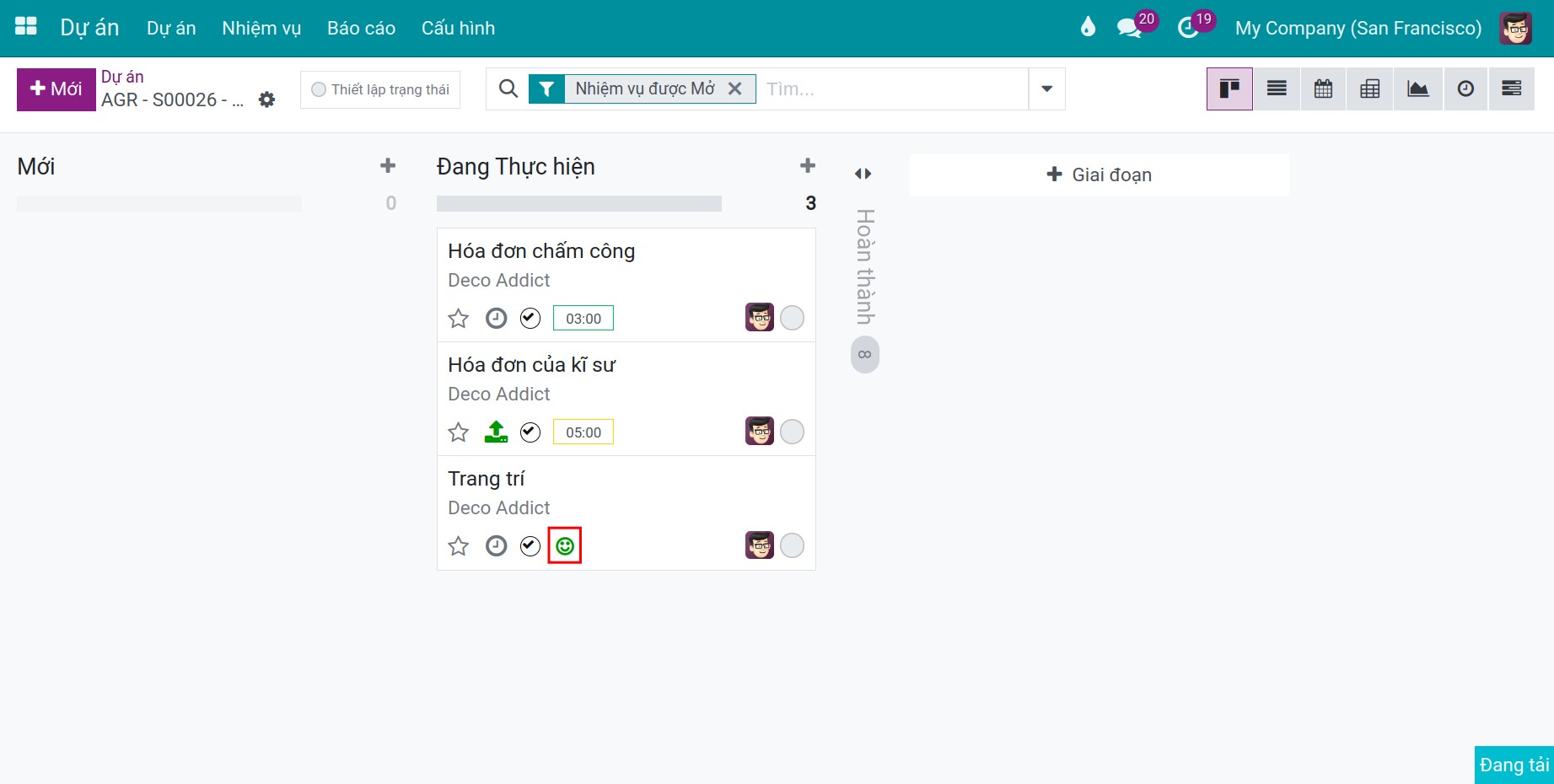

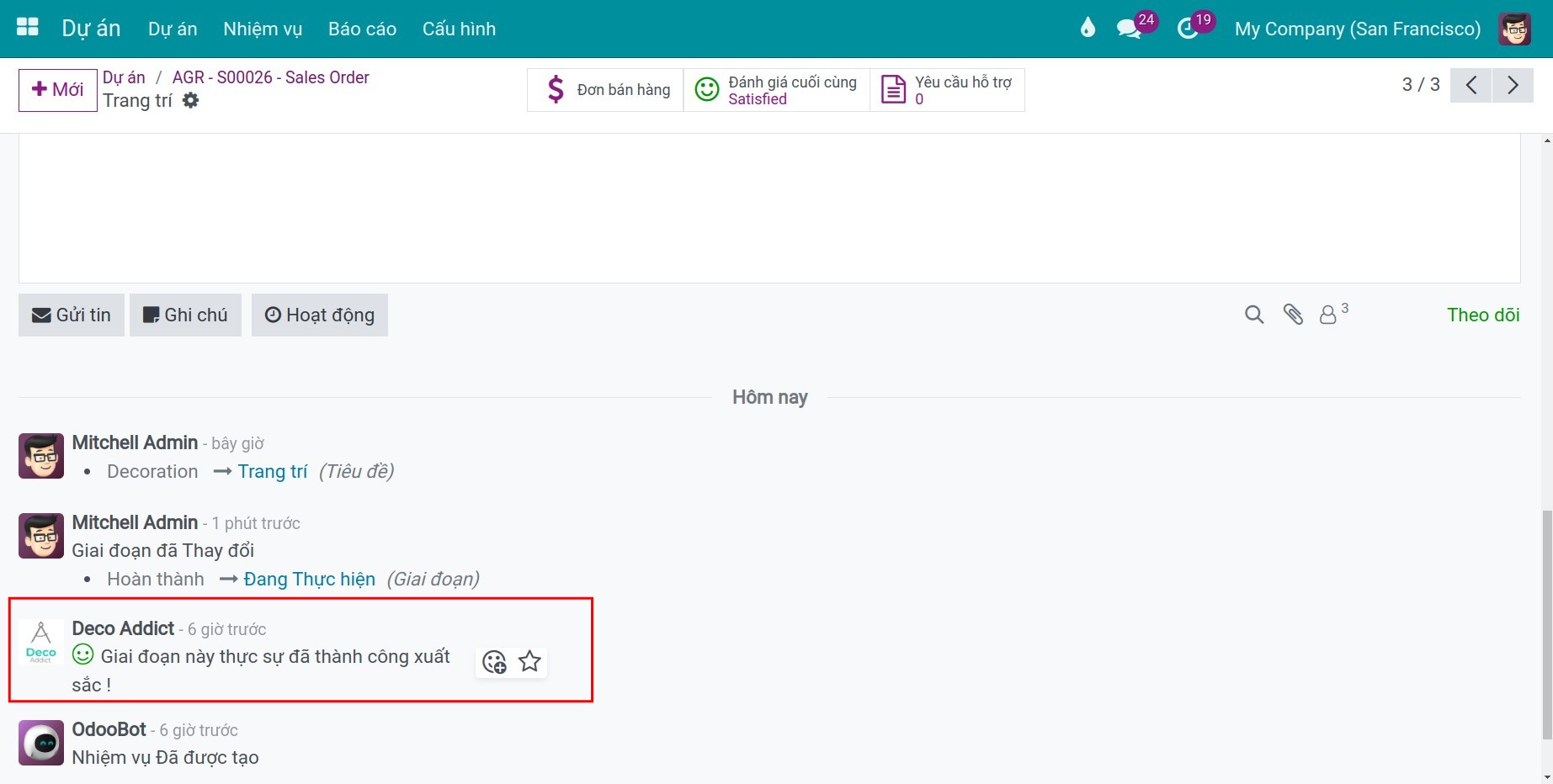

Khi khách hàng trả lời, đánh giá được đăng trong khung trao đổi của nhiệm vụ và nút Đánh giá cuối cùng của nhiệm vụ hiển thị đánh giá đó.

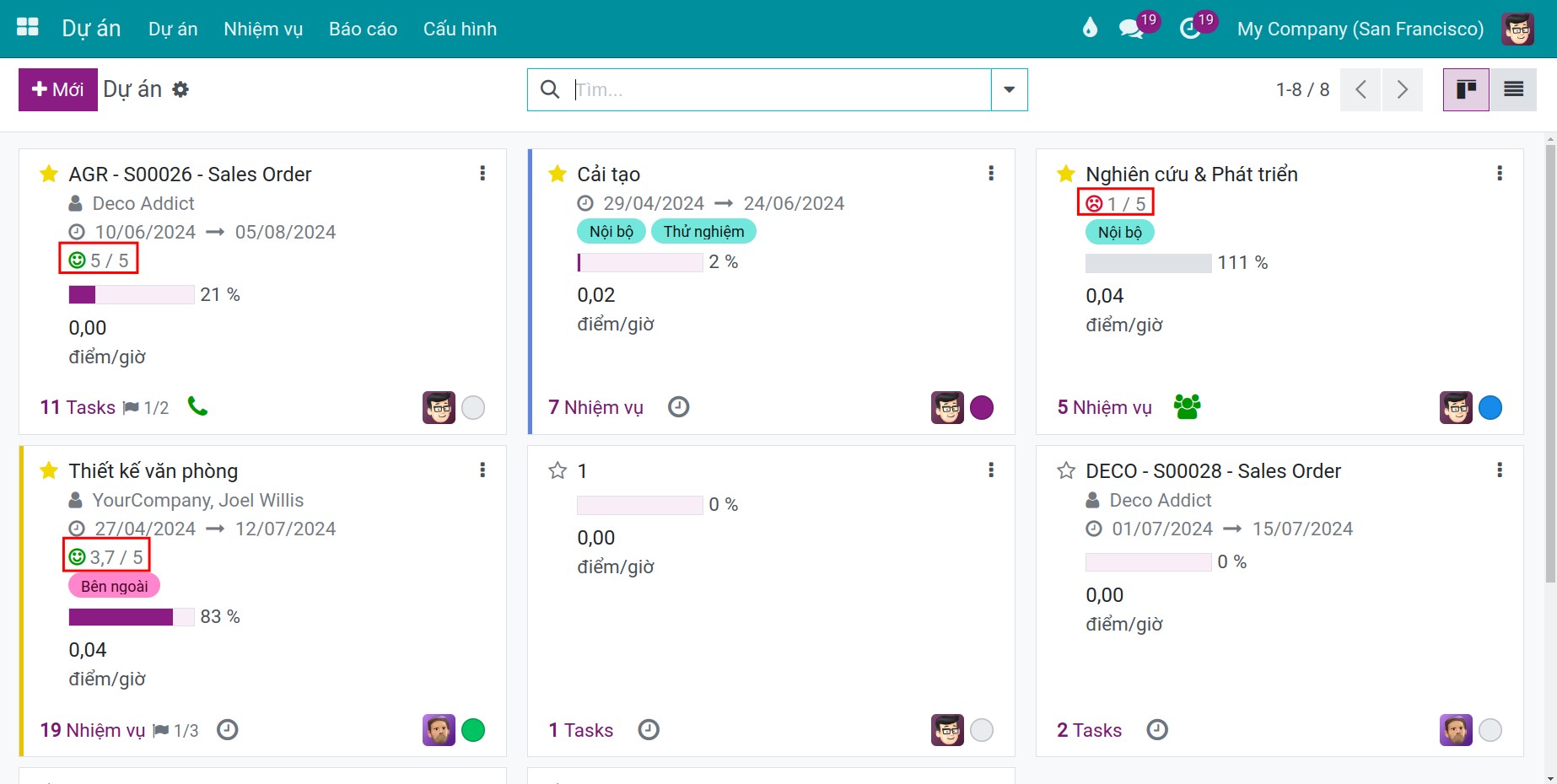

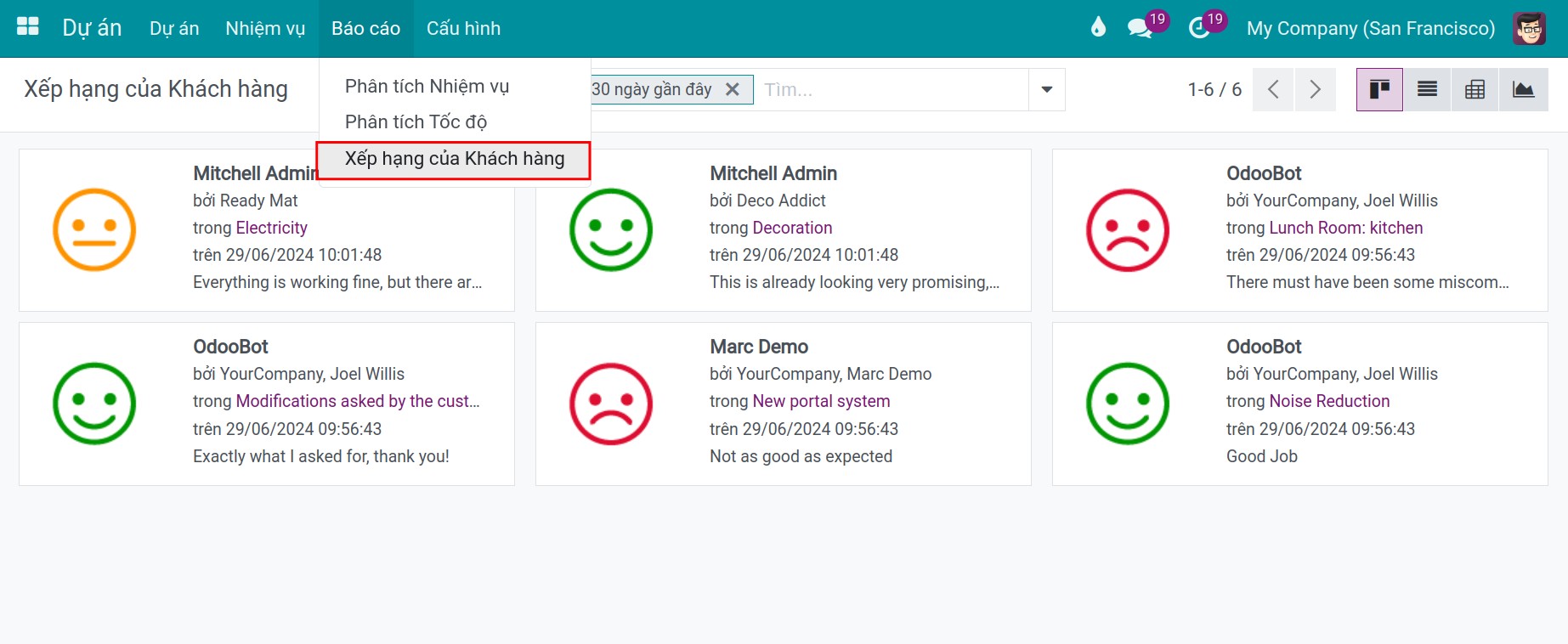

Để đọc các đánh giá của một dự án, bấm biểu tượng ba chấm của dự án, rồi bấm Đánh giá của khách hàng. Để đọc đánh giá của tất cả các dự án, người có quyền Dự án: Quản trị viên vào Dự án ‣ Báo cáo ‣ Đánh giá của khách hàng.
Làm thế nào để lên lịch một danh sách hoạt động chỉ bằng một cú bấm?¶
Kế hoạch hoạt động là danh sách các hoạt động bạn giao cho một nhiệm vụ cùng lúc, ví dụ các bước trước và sau khi vận hành chính thức.
Vào Dự án ‣ Cấu hình ‣ Kế hoạch hoạt động và bấm Mới.
Nhập Tên kế hoạch và giữ Mô hình là Nhiệm vụ.
Bấm Thêm dòng cho mỗi hoạt động: chọn Loại hoạt động, nhập Tóm tắt, chọn Phân công (Hỏi khi triển khai hoặc Người dùng mặc định), và đặt Khoảng thời gian, Đơn vị và Kích hoạt (Trước ngày kế hoạch hoặc Sau ngày kế hoạch).
Bấm Lưu.
Để dùng kế hoạch, mở một nhiệm vụ, bấm Hoạt động trong khung trao đổi, chọn Kế hoạch, nhập Ngày kế hoạch và bấm Lịch trình. Mỗi hoạt động của kế hoạch được lên lịch vào ngày của nó và giao cho người bạn chọn.
Làm thế nào để thêm trường riêng vào các nhiệm vụ của một dự án?¶
Thuộc tính là các trường bạn định nghĩa cho các nhiệm vụ của một dự án, ví dụ phân hệ mà nhiệm vụ nói đến.
Mở một nhiệm vụ của dự án.
Bấm biểu tượng bánh răng cạnh tiêu đề, rồi bấm Thêm thuộc tính.
Nhập tên thuộc tính, chọn kiểu của nó, ví dụ danh sách chọn cùng các giá trị, rồi lưu.
Thuộc tính xuất hiện trên mọi nhiệm vụ của dự án, và mỗi nhiệm vụ giữ giá trị riêng của nó.
Lỗi thường gặp¶
Vấn đề |
Cách xử lý |
|---|---|
Không thấy tab Bị chặn bởi. |
Đánh dấu Phần phụ thuộc nhiệm vụ trong thiết lập của ứng dụng Dự án. |
Không thấy biểu tượng lặp lại bên cạnh Thời hạn. |
Đánh dấu Nhiệm vụ định kỳ trong thiết lập. Nhiệm vụ phụ không có biểu tượng lặp lại. |
Lần xuất hiện kế tiếp không được tạo. |
Đặt nhiệm vụ mới nhất của chuỗi là Hoàn thành hoặc Đã hủy. Với Cho đến, kiểm tra thời hạn kế tiếp không vượt quá Ngày kết thúc. |
Không thấy Trạng thái kanban tự động trên giai đoạn. |
Hãy chọn Mẫu Email đánh giá trước. |
Khách hàng không nhận được yêu cầu đánh giá. |
Kiểm tra Đánh giá của khách hàng đã được đánh dấu ở tab Thiết lập của dự án, và giai đoạn của nhiệm vụ có Mẫu Email đánh giá. |
Không thấy Thêm thuộc tính. |
Menu bánh răng đưa ra mục này cho người sửa được dự án: Trưởng dự án của dự án đó hoặc người có quyền Dự án: Quản trị viên. |
Bước tiếp theo¶
Cách theo dõi tiến độ các dự án của bạn: theo dõi các nhiệm vụ, mốc thời gian và báo cáo của một dự án.
Hướng dẫn chấm công trong dự án: ghi nhận thời gian dành cho các nhiệm vụ.
Cách xử lý yêu cầu hỗ trợ từ một dự án: chuyển nhiệm vụ thành yêu cầu hỗ trợ.
